兴业聚化110kV变电所工程项目迎来中心验收

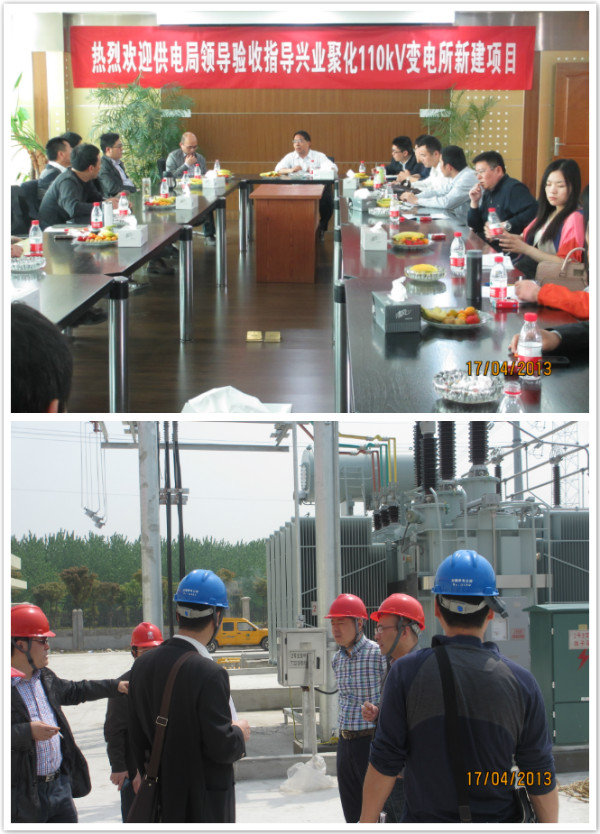

2013年4月17日上午10时,,,,,无锡供电局市场部、江阴供电局营销部、业主方一行20余人不辞劳怨,,,,,来到通渡路子公司承接的江苏兴业聚化有限公司新建110KV变电所装置工程施工的现场,,,,,对此项目的工程质量分专业举行了中心验收,,,,,并且对一次、二次、计量、远动通讯、继电;;;;;さ认殖∈虑橹霸本傩辛巳摹⒆ㄒ档刂傅。。。。随后,,,,,在通渡路子公司举行了项目中心验收事情聚会。。。;;;;>刍嵊晌尬┑缇质谐〔啃焖纠碇鞒。。。。
会上,,,,,供电局分专业汇报了逐项验收的效果,,,,,提出整改意见20余项。。。。同时,,,,,进一步明确了“4月25日条件交相关手艺资料至无锡供电局相关部分”,,,,,“4月27日所有土建、装备装置工程所有竣事,,,,,职员离场,,,,,做好所有通电前准备”等要求。。。。与会各方对整改的计划和步伐举行了讨论并交流意见。。。。
江苏兴业聚化有限公司作为业主方对其在建项目的整体概况举行了简朴先容,,,,,对电力施工总承包工程提出了送电的时间要求,,,,,要求确保为项目顺遂投产做好电力先行的准备。。。。
谢谢供电局向导指导事情之余,,,,,通渡路子公司在会上认真叙述了该变电所的电压品级、总容量、进线回路、110kV单母线分段接线方法,,,,,10kV单母线分段接线、10kV出线回路、并联电容器组、消谐装置出线回路、接地变、消弧线圈回路等方面的情形,,,,,着重先容了公司本工程施工组织、施工进度、施工质量清静等相关事宜,,,,,体现对供电局提出的各项整改意见将虚心接受,,,,,并包管在划准时间内做好各项整改事情。。。。
本次验收获得了验收方的肯定,,,,,主持聚会的无锡供电局市场部徐司理就体现此次项目的施工工艺、施工效率、施工实力都让他感应知足,,,,,体现他看到了一支专业化、细腻化的施工步队。。。。此次验收的通过标记着项目完成在即,,,,,各方对送电一次乐成都充满了信心。。。。
